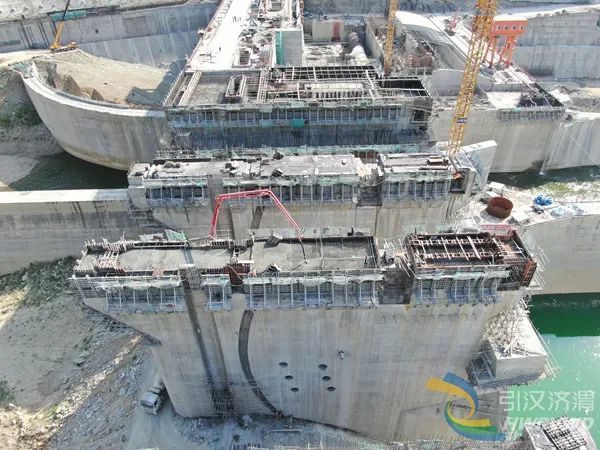

8月10日,黄金峡水利枢纽表孔溢流坝段3号闸墩混凝土浇筑至455m坝顶高程。

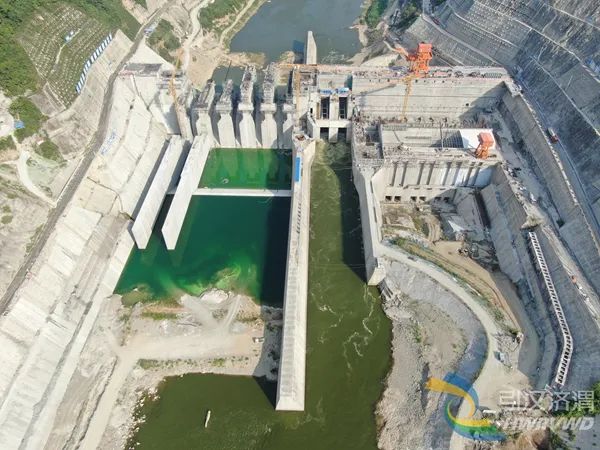

黄金峡水利枢纽表孔溢流坝段共分5孔,6个预应力闸墩,目前2号及3号闸墩已封顶。3号闸墩长50m,顶宽5.5m,从EL425m高程开始浇筑,闸墩浇筑高度30m,下游侧设预应力弧门支撑梁,上游侧含牛腿、锚索预留二期孔、检修及弧形工作闸门等结构,受高度影响,采用天泵浇筑入仓,共计浇筑混凝土7876m³。

连日来的高温天气,给户外作业带来严峻挑战,为保障高温天气一线作业人员的施工安全,现场调整了作业时间,采取“做两头、歇中间”的方法,最大程度避开高温时段,同时增加了绿豆汤、藿香正气水、风油精等防暑降温物质的储备和发放,保证施工人员身心健康和工程建设不放松。3号闸墩于5月1日开始浇筑,历时102天,保质保量完成了浇筑任务。
黄金峡水利枢纽表孔溢流坝段3号闸墩浇筑至顶,为后续工作的开展奠定基础,也能将更多资源调整至其它工作面,加快枢纽工程整体建设进度。文/图/晏安平 马光明
来源: 引汉济渭
